快速原型 vs 完整开发:FDE 的交付节奏
FDE 的交付物不是最终产品,而是可验证的原型。用 2 周时间做出 80 分原型,比 3 个月做出 100 分产品更有价值。
喜欢 0阅读 66

欢迎来到晓黎团队博客
加载中...


AI 项目常见的两种失败,对应两种交付方式:快速原型的死法是"演示很惊艳,上线不能用"——原型绕过了真实数据、权限、并发这些不性感的问题;完整开发的死法是"按图施工,竣工即过时"——八个月做完,客户说业务变了。

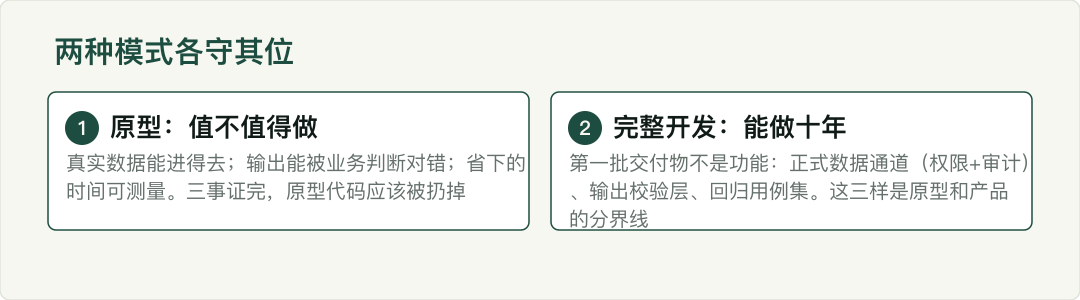

FDE 的交付节奏不是二选一,而是让两种模式各守其位:原型负责回答"值不值得做",完整开发负责"做出来能活十年"。
一个合格的验证原型只需要证明三件事:
三件事证明完,原型的历史使命就结束了。原型代码不配拥有未来,它应该被扔掉——保留原型代码继续长,是"演示惊艳、上线不能用"的起点。
原型验证通过后,正式工程的第一批交付物不是功能,是三样东西:数据接入的正式通道(带权限和审计)、输出的校验层、回归用例集。这三样是原型和产品的分界线——原型可以没有,产品一天都不能有。
我们的经验值:原型两周,验证汇报一次;通过后进完整开发,按里程碑分阶段交付,每个阶段结束都回到"真实数据、业务判断、可测量"这三问。
排期讨论里最该被问的一个问题:"这个里程碑结束,业务方能在真实数据上看到什么?" 答不出来的里程碑,就是在往"竣工即过时"的方向滑。
撰稿:邓湘雷
